[行业新闻] 特斯拉上海工厂9月10日前电缆全线贯通 供电工程启动(多图)

P:2019-09-11 08:53:11

1

原标题:又一上海速度:特斯拉上海超级工厂供电工程启动,9月10日前电缆全线贯通

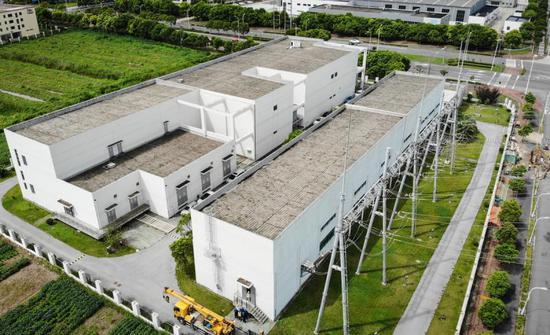

  2019年9月5日上午,国网上海电力正式进驻临港某站施工,这里将为特斯拉上海工厂用电需求提供两回进线。

  据国网上海电力消息,总长16.7公里的电缆排管将于9月10日前全线贯通。随后,将完成总长55公里的电缆敷设,整体电力配套项目预计到9月底具备送电条件。

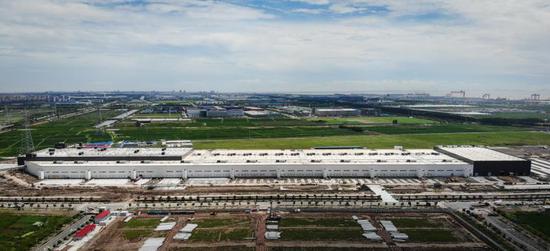

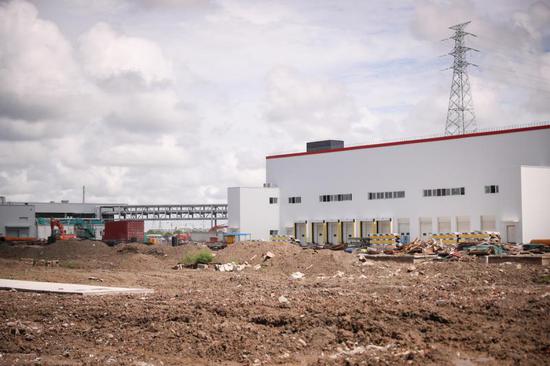

  当日,记者探访位于上海临港产业区的特斯拉超级工厂。特斯拉上海超级工厂集研发、制造、销售等功能于一体,全部建成运营后,年产能将达50万辆纯电动整车。

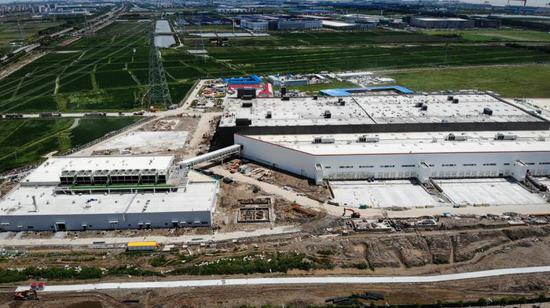

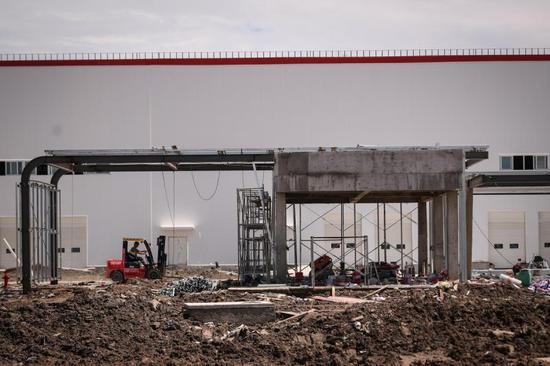

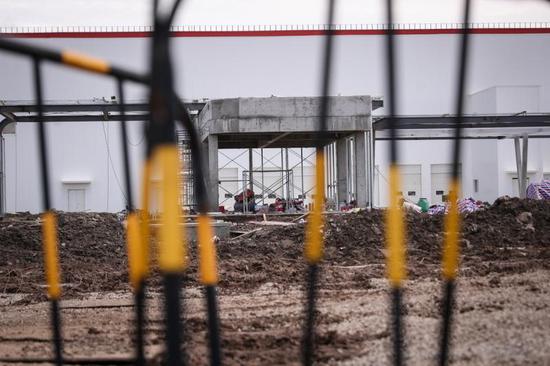

  目前,整体工厂的工程建设基本完成,已进入到生产设备的安装阶段。

国网上海电力正式进驻临港某站施工,这里将为特斯拉上海工厂用电需求提供两回进线。国网上海电力正式进驻临港某站施工,这里将为特斯拉上海工厂用电需求提供两回进线。

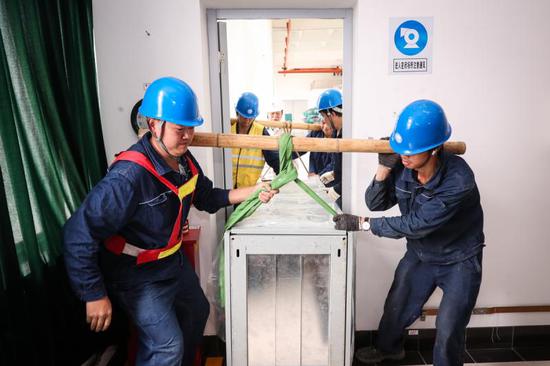

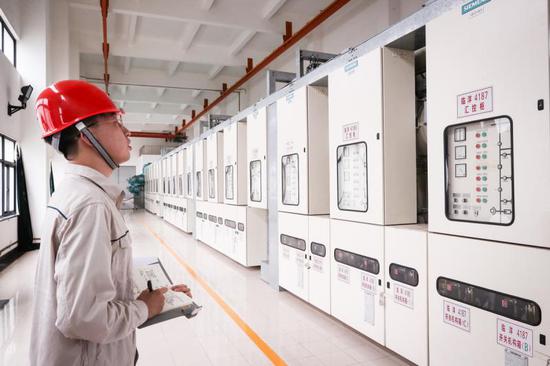

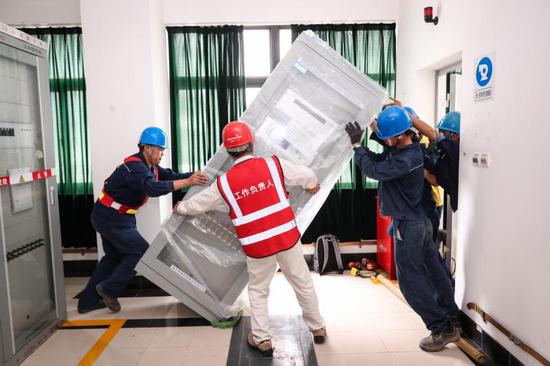

  国网上海电力工作人员正在位于临港的特斯拉配套变电站进行立屏调试。

  工作人员现场进行吊装二次屏柜、立屏,敷设二次电缆,制作电缆接头等工作。

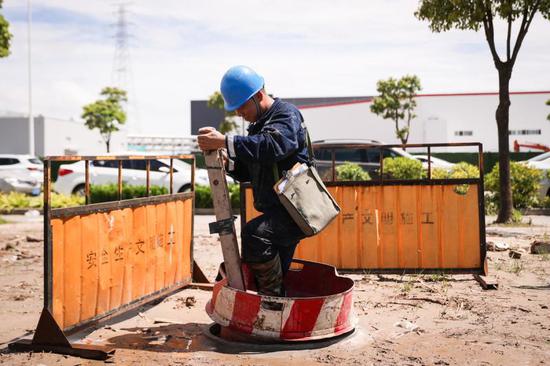

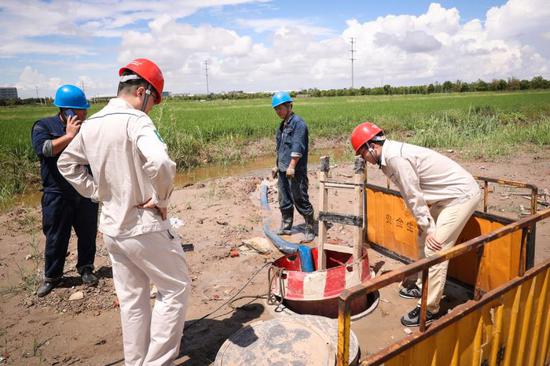

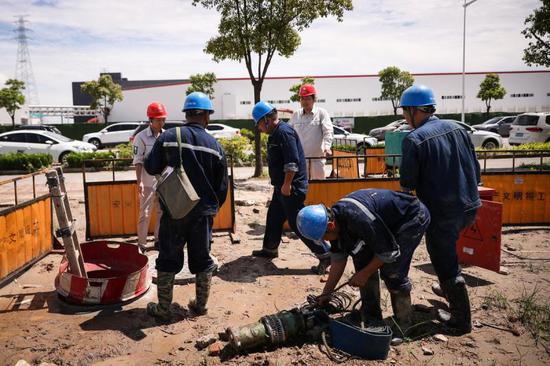

国网上海电力工作人员在特斯拉上海超级工厂附近区域吊装有关设备时,电缆管道贯通只剩下几十米区间。该区间内遇到了一根自来水管,现场施工人员迅速与水务部门联系,以最快速度打通电缆管道贯通前的最后一个“关节”。

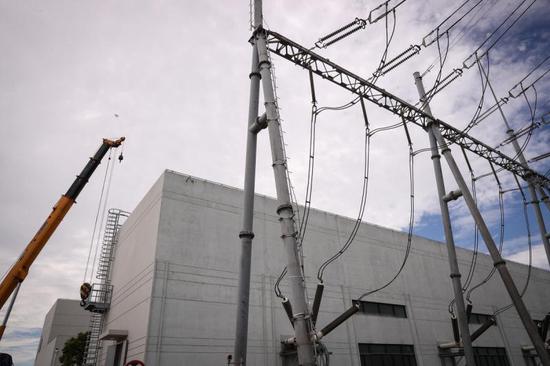

  特斯拉上海工厂220千伏供电配电项目线路施工工程启动以来,上海接连遭遇台风暴雨等极端天气,极大影响了现场工作开展。

  面对接电时限的极高要求,国网上海电力提前介入,专门设置“电力管家”对接沟通,固化项目各方对接、协商机制。

  同时,国网上海电力通过推行“现场联合勘察机制”、“设计施工一体化招标”等工作模式,进一步压减特斯拉项目办电环节,有效压缩整体接电时长,最大程度地缩短了工期。

  当日,记者探访位于上海临港产业区的特斯拉超级工厂。

  特斯拉上海超级工厂集研发、制造、销售等功能于一体,全部建成运营后,年产能将达50万辆纯电动整车。目前,整体工厂的工程建设基本完成,已进入到生产设备的安装阶段。

大家其实很关心特斯拉用的是哪家电缆厂的电缆,如果你知道请来说一说。

multiplex - 多路传输,多路复用 (0) 投诉

P:2019-09-11 09:18:02

2


straight dipping process - 直接浸渍法 (0) 投诉

P:2019-09-11 10:51:43

3

这么大的事情,特斯拉2023年开始每年纳税20多亿!大家很低调啊,谁家电缆?

water repellence characteristic - 防水性能 (0) 投诉

P:2019-09-11 13:35:38

4


peak area - 峰值区 (0) 投诉

P:2019-09-11 19:18:52

5

不是公开招标的么?招标网上查查

earthing conductor - 接地导线(GB),地线 (0) 投诉

P:2019-09-12 08:33:04

6

composite furnace - 复合炉,混合炉 (0) 投诉

P:2019-09-12 13:16:12

7

OLUHO - Okinawa-Luzon-Hongkong Cable冲绳-吕宋-香港电缆 (0) 投诉

P:2019-09-12 13:16:12

8

cable shoe - 电缆终端,电缆终端套管 (0) 投诉

P:2019-09-12 15:16:12

9

哪里可以查?

double-twist bunch strander - 双节距束线机,双倍束线机 (0) 投诉

P:2019-09-12 17:34:00

10

neutral supported secondary cable - 中线支承二次回路用电缆,中性线支承二次回 路用电缆 (0) 投诉

P:2019-09-14 15:12:52

11

希望公司能中个几个亿的标~

quantity of heat - 热量 (0) 投诉

11


你需要登录才能发表,点击登录
